Монтаж канализации в коттедже из колодца в колодец

  • Диаметр трубы: 110 мм.
  • Протяженность: 21 м.

Задача

Смонтировать канализацию в частном владении, из колодца в колодец, с уклоном.

В сентябре 2018 года мы произвели работу по подключению частного дома к канализации на территории коттеджного поселка «Петровские озера», в селе Бабяково Воронежской области.

Почему заказчик обратился за услугами горизонтального направленного бурения?

Всё просто: строители не сделали корректный вывод канализационной трубы из дома. Он оказался слишком коротким, а копать траншею вдоль уже построенного дома — значит ослаблять подушку фундамента. Этого допускать нельзя. И в это время на помощь пришли технологии ГНБ.

Ход работы

Перед началом бурения, экскаватором вырыли стартовый котлован глубиной 4 метра на расстоянии 21 метра от точки вывода канализации из здания и укрепили его четырьмя бетонными кольцами диаметром 2000 мм.

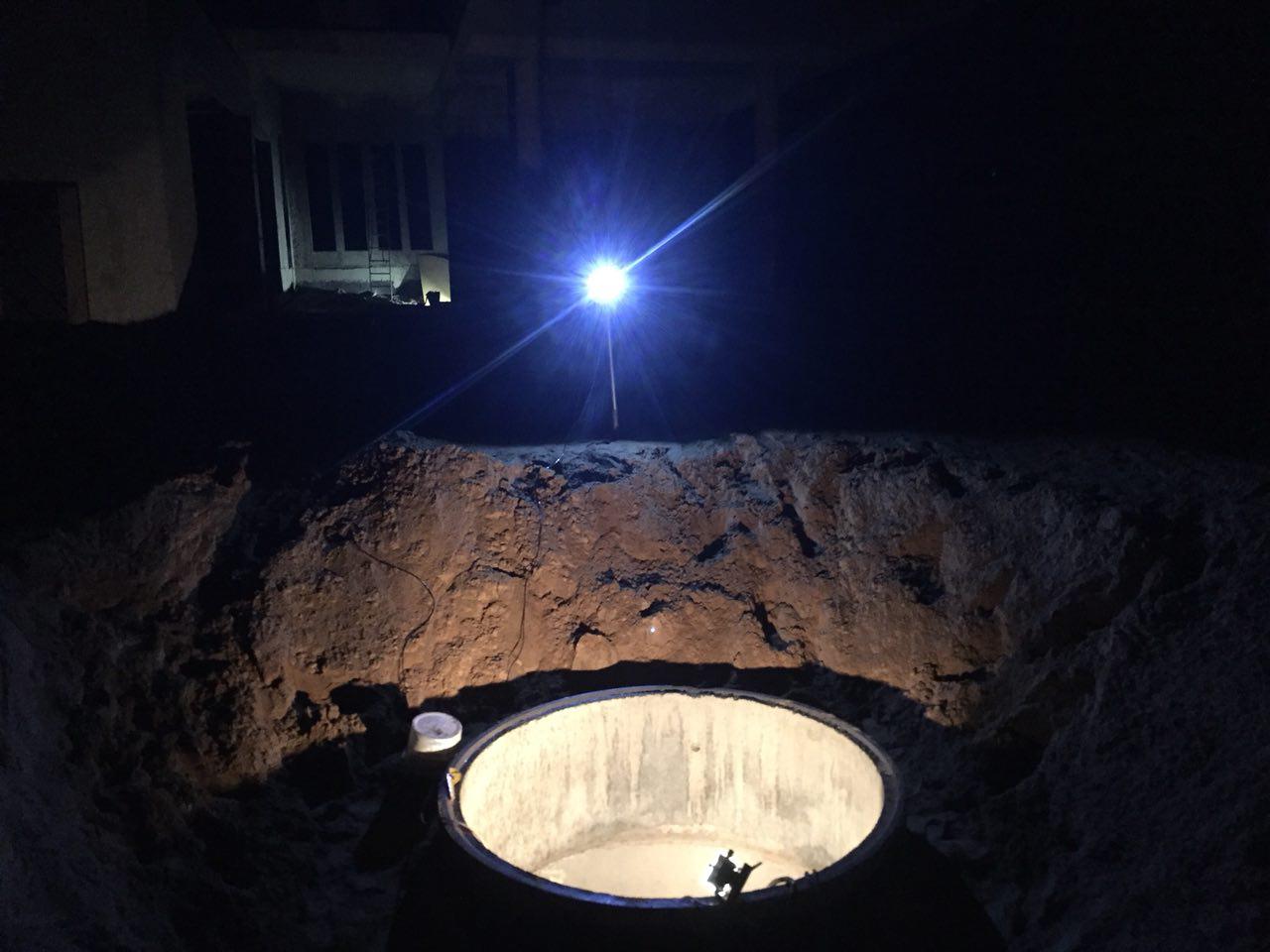

Колодец для ГНБ

Колодец, из которого выполняли бурение

После того, как колодец был подготовлен, погрузили туда установку УПКТ-30 и приступили к горизонтальному бурению. Бурили с глубины 4 метров по направлению к точке вывода канализации из дома. Тока вывода располагалась в колодце меньшего диаметра, расположенном вплотную к фундаменту дома.

А в это время в подвале дома
Строители из подвала дома проделали отверстие в фундаменте дома и колодце, а затем сварили канализационную трубу стыковым методом и вывели ее наружу.

Через пару часов работы буровая головка попала в требуемую точку в приемном котловане (колодце) рядом с домом. Мы присоединили трубу ПЭ д. 110 мм к расширителю и начали затаскивать её в колодец, из которого выполняли бурение.

Основные сложности при работе

Главной задачей при выполнении прокола было сохранение требуемого уклона, так для канализации это критичный момент. Вторая сложность заключалась в особенностях грунта: на территории коттеджного поселка «Петровские озера» преобладает песчаный грунт, который требователен к мощности буровой установки. Ну и третья сложность — глубина, на 4 метра ниже уровня земли.

Сколько длилась процедура горизонтального бурения?

Бурение заняло 2 часа, без учета подготовительных работ. На затаскивание трубы было потрачено 4 часа.

Итоги

После того, как сотрудники нашей компании при помощи ГНБ-установки затащили 21 метр канализационной трубы в стартовый котлован, находящийся на удалении 21 метра от фундамента жилого дома, наша задача была выполнена. Дальнейшую прокладку канализации продолжили строители этого коттеджа открытым методом.
